南京自来水开通流程 南京自来水开通流程图( 二 )


南京自来水开通流程 南京自来水开通流程图

文章插图
来源:南京水务集团有限公司
注:通过“南京市工程建设项目审批管理系统”推送项目,无需单独申请,办理流程如下:

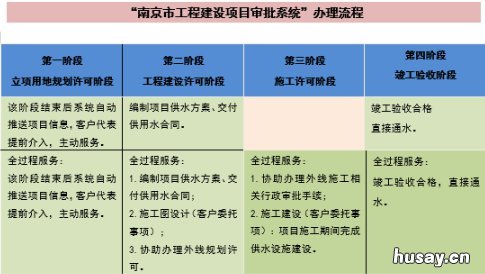

南京自来水开通流程 南京自来水开通流程图

文章插图
来源:南京水务集团有限公司
说明:在立项用地规划许可审批后,由“南京市工程建设项目审批系统”向水务集团同步推送项目基本信息,水务集团安排专人(客户代表)提前介入,主动服务 , 了解工程项目用水需求;在工程建设许可阶段结束前,完成项目供水方案编制、交付供用水合同;根据项目进度,项目竣工验收合格直接通水(施工用水在施工许可阶段完成接入) 。服务全流程与“南京市工程建设项目审批管理系统”各阶段并联实施 。
五、 办理时限
1. 一般办理时限
业务受理环节:线下申请即时办结 。线上单独申请0.5个工作日确认 。
方案制定环节:无外线工程2个工作日完成,有外线工程3个工作日完成 。
挂表通水环节:项目现场具备挂表通水条件,2个工作日完成 。
上述时限均不包括行政审批事项(如规划许可、道路挖掘、绿化占用、交通占道等许可)、外线设计和施工、客户自主环节用时 。如有外线设计和施工、行政审批等事项 , 除南京水务集团另有承诺外,办理时限按照省市营商环境相关政策法规执行 。
2. 全过程办理时限
业务受理环节:线下申请即时办结 。线上单独申请0.5个工作日确认 。
方案设计环节:现场查勘、方案设计并交付合同,无外线工程2个工作日完成;有外线工程且接入管线长度不超过150m的,6个工作日内完成;有外线工程且接入管线长度超过150m的,9个工作日内完成 。
施工通水环节:项目现场具备挂表通水条件 , 无外线工程,1个工作日完成;有外线工程且接入管线长度不超过150m的,5个工作日内完成;有外线工程且接入管线长度超过150m的,10个工作日内完成 。
上述时限不包括客户自主办理环节时间及行政审批时间 。如需办理规划许可、道路挖掘、绿化占用、交通占道等许可,办理时限按照省市营商环境相关政策法规执行 。
通过“南京市工程建设项目审批管理系统”推送项目,供水接入各环节嵌入管理系统各阶段并联实施 , 项目施工期间完成供水设施建设,项目竣工验收合格直接通水 。
六、 温馨提示
1. 客户提供各项材料应合法合规、真实有效 。根据需要提供专项资料:项目设计文件 。
2. 客户根据需要自主办理规划许可、道路挖掘、绿化占用、交通占道等工程前期行政审批 。
3. 多家合用一只水表的客户,需告知总表缴费户号,并妥善处理原合用表相关事宜 。
4. 项目内部管线具备接入条件 , 项目现场具备挂表通水条件,完成挂表通水 。
5. 新建社会投资简易低风险项目适用范围及详情见《南京市关于优化新建社会投资简易低风险项目审批服务的实施意见》(宁建改字【2019】7号) 。
6. 相关标准:《给水排水管道工程施工及验收规范》(GB50268-2008)、《江苏省建设工程费用定额》(2014)、《江苏省市政工程计价定额》(2014)、《江苏省安装工程计价定额》(2014)、《关于市政工程设计服务成本要素信息统计分析情况的通报》(中设协字[2019]7号) 。
单位接水(住宅)业务办理流程如下:
一、 适用范围
新建商品住宅、公寓房(非增压供水)、保障房、拆迁安置房、经济适用房、集资建房等住宅类项目申请新接水 。
